全国24小时空降附近_全国资源群茶_全国同城空降服务平台官网

站内搜索
您当前的位置:新疆能源(集团)有限责任公司 >> 新闻中心 >> 集团新闻 >> 浏览文章

[图文]和田2×35万千瓦热电联产项目厂用电受电一次成功

作者:未知  来源:不详  发布时间:2024/6/3 13:11:28点击数(0)

新疆能源集团和田2×35万千瓦热电联产项目连续传来令人振奋的捷报!两项里程碑式成果的取得为项目后续推进奠定坚实基础,更为保障地区能源供应注入强大动力。

6月1日21时32分,随着高备变冲击合闸顺利完成,和田2×35万千瓦热电联产项目厂用电受电(反送电)一次成功!标志着项目建设正式进入设备单体、系统调试阶段,向投产运营迈出重要一步。

本次厂用电系统受电范围包括观洛电一线、观洛电二线、220kV升压站、1号高备变、1号机6kV厂用IA段及IB段(不含工作进线断路器)。为确保此次厂用电受电一次成功,和田能源公司高度重视、超前策划、周密部署,组织参建单位、调试单位、运行人员召开专题会议,对全部受电区域设备开展三次逐项全面检查,不漏过一个死角,提前完成设备耐压、局部放电、开关传动试验,运行人员编写受电操作票,并多次讨论修改完善,与国网省调、和田地调多次沟通协调,并对操作票完成六次模拟演练操作,确定指挥人员、操作人员、监护人员,明确分工,对操作项目逐项唱票、复诵,连续72小时不间断操作,确保厂用电顺利受电。

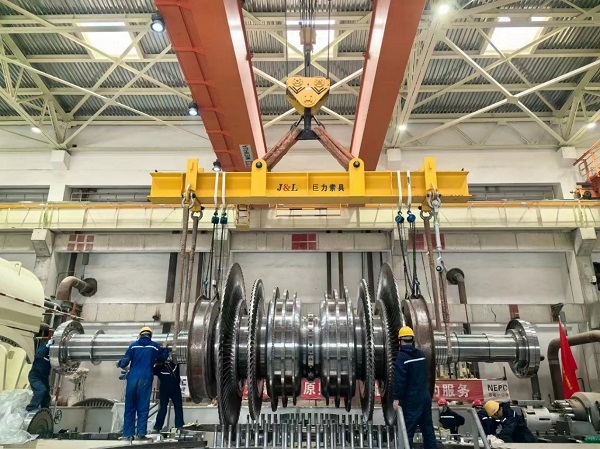

6月2日10时17分,和田2×35万千瓦热电联产项目1号汽轮机扣缸节点顺利完成。整个过程严谨有序,充分展现了各参建单位的专业素养和高效执行力。

汽轮机是发电厂的“心脏”,汽机扣缸则是汽机设备安装中最为重要、最为复杂的工作,是汽机施工中的重头戏,技术要求严、精密度高。恰逢5月和田的沙尘天气对汽轮机设备施工造成不小困难。为确保1号机组汽轮机扣缸任务顺利完成,和田能源公司精心组织、科学调度,制定详尽的施工方案和安全保障措施。施工现场,各专业人员紧密协作、精心操作,严格按照施工方案和技术要求稳步推进,此项工作圆满完成。

接下来,和田能源公司将继续锚定“保安全、建精品、创行优”目标,持续发扬攻坚克难、艰苦奋斗的工作作风,以建设精品工程为己任,不断落实安全责任、强化质量管控、深度优化资源配置、紧抓工期计划。持续开展高标准策划、高质量推动、高水平管理、高效率落实,坚决贯彻落实集团党委工作要求,坚定扛起能源保供重任,向着发电投产目标全力冲刺。



5月项目建设“进度条”

5月6日,和田能源公司联合监理、总承包单位对锅炉保温施工进行验收,为后续锅炉正常运行打下了坚实基础。

5月14日,组织召开火力发电厂DCS四联会,会议围绕保护定值设定的合理性、保护逻辑的完善性以及保护定值的优化建议等核心议题展开讨论,标志着该项目从现场安装阶段向调试阶段迈出了关键一步。

5月15日,项目实现安全生产900天,再次刷新了长周期安全生产纪录。

5月19日,启动锅炉水压试验一次成功,为后续机组首次启动做好了首要准备。

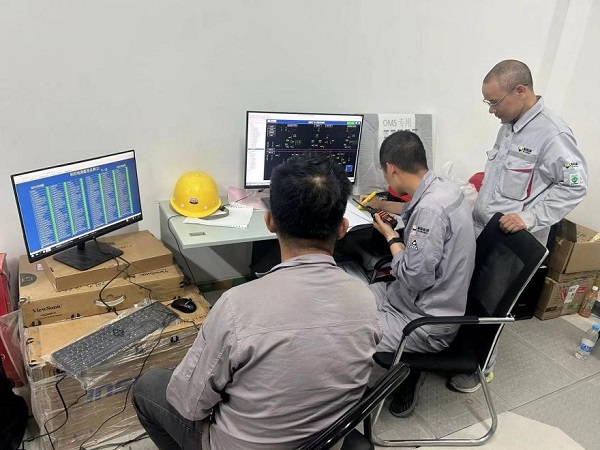

5月20日,项目受电前与省调、地调遥测遥信对点完成,为反送电工作能够顺利配合调度安全稳步进行做好保障。

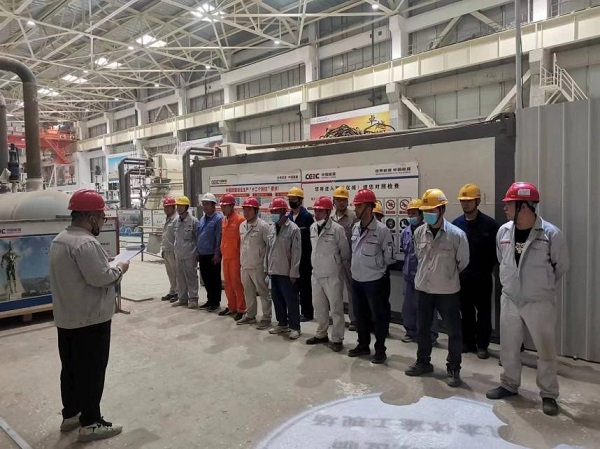

5月20日至22日,组织开展反送电前“签发、许可、负责人”资格认定培训,切实提高“签发、许可、负责人”理论知识水平和业务技能,全面落实安全责任,夯实安全生产基础。

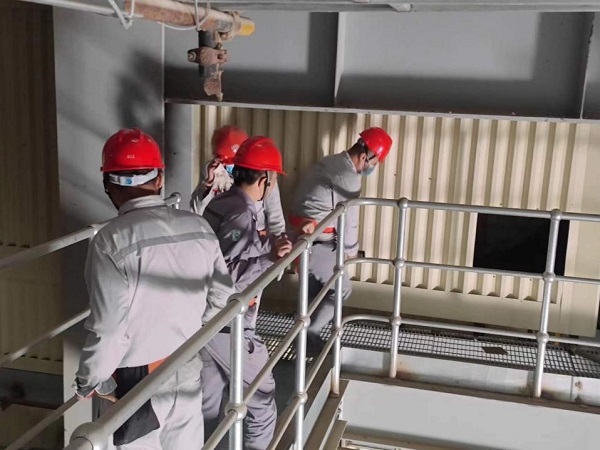

5月25日,受电前联合大检查正式开展,检查列出了项目反送电前需要改进的问题,为即将到来的受电能够安全顺利完成打好硬件基础。

5月25日,项目1号脱硫吸收塔防腐工作圆满结束,为吸收塔区域的附属设备安装创造有利条件。

5月25日,和田能源公司通过1号机组厂用电系统受电前质量监督检查,为1号机组厂用电系统受电提供可靠技术保障。

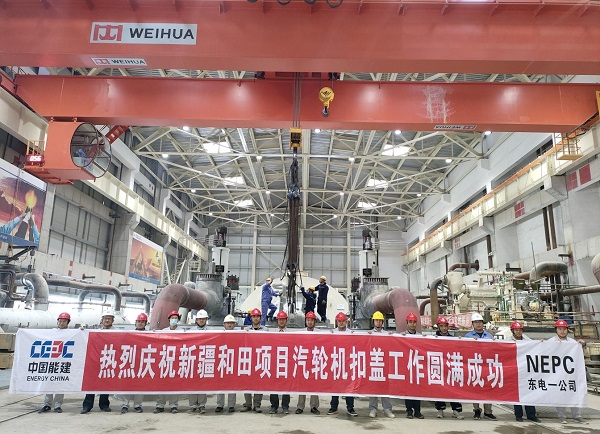

5月30日,汽轮机扣盖前安全技术交底顺利完成,为汽轮机扣盖能够成功完成加上最后一道保险。

上一篇: [图文]蓄能充电 不断提升依法治企能力——能源集团举办新《公司法》培训
下一篇:[图文]集团工会组织学习习近平总书记关于工会工作的重要讲话精神
栏目导航
最新图片
联系我们
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号新疆能源大厦

敬请关注官方微信

版权所有 新疆能源(集团)有限责任公司 All Rights Reserved. 备案号:新ICP备14002061号
